2019年2月,3月找了四个装修見積もり

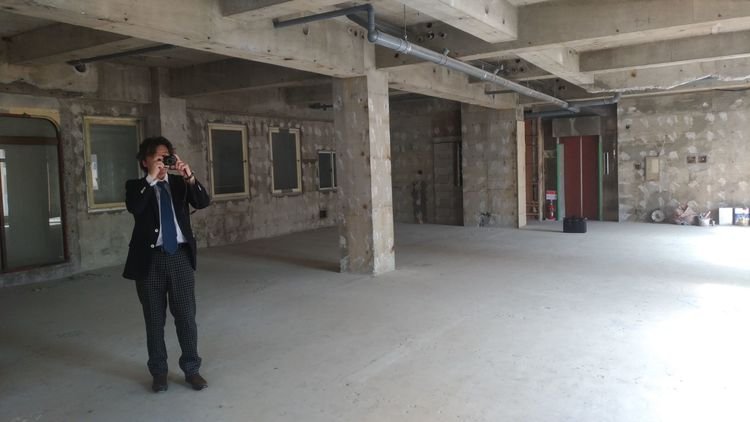

装修最终定稿
装修设计图
4月21日,装修第一天,地上画线,把各个房间分割线做好标记
4月22日,装修第二天,防音シート到位。因为装修工人不在,一吨多重,82个(一个11.5公斤),我和爱人两个人搬到四楼。
4月23日,装修第三天,地板底板,墙铁柱子等等大件到位。
4月24日,这铁柱子非常沉,很长,电梯放不下,全部是靠人工走楼梯搬上来。非常不容易啊
4月25日,装修第四天,地上,每个房间格开,地上框架做好
4月26日,装置第五天,房子的墙梁搭好
4月27日,装修第六天,每个教室的墙铁柱做好
4月28日,部分教室墙板贴上去了。
4月29日,天花板吊顶做好。
4月30日,墙里面隔音棉做好
5月1日,电梯一出来的受付和教室入口处
5月2日舞蹈厅吊顶完成
5月3日,舞蹈厅墙和吊顶
5月4日,舞蹈厅吊顶,门框,墙板做好
5月5日,古筝教室
5月6日受付入口处
5月8日贴防音シート
5月24日天花板已全部完毕
门窗边缘安装完毕
地板底板木已装
古筝教室
看板三楼的已经完毕。我们四楼还没安装
5月28日正式挂牌
